Хід будівництва серпень 2026

Ще один місяць активної роботи на будівельному майданчику UNIT.Home.
У А06 продовжуємо відновлення будинку. Паралельно набирає темп будівництво А04:
📍 Будинок А04

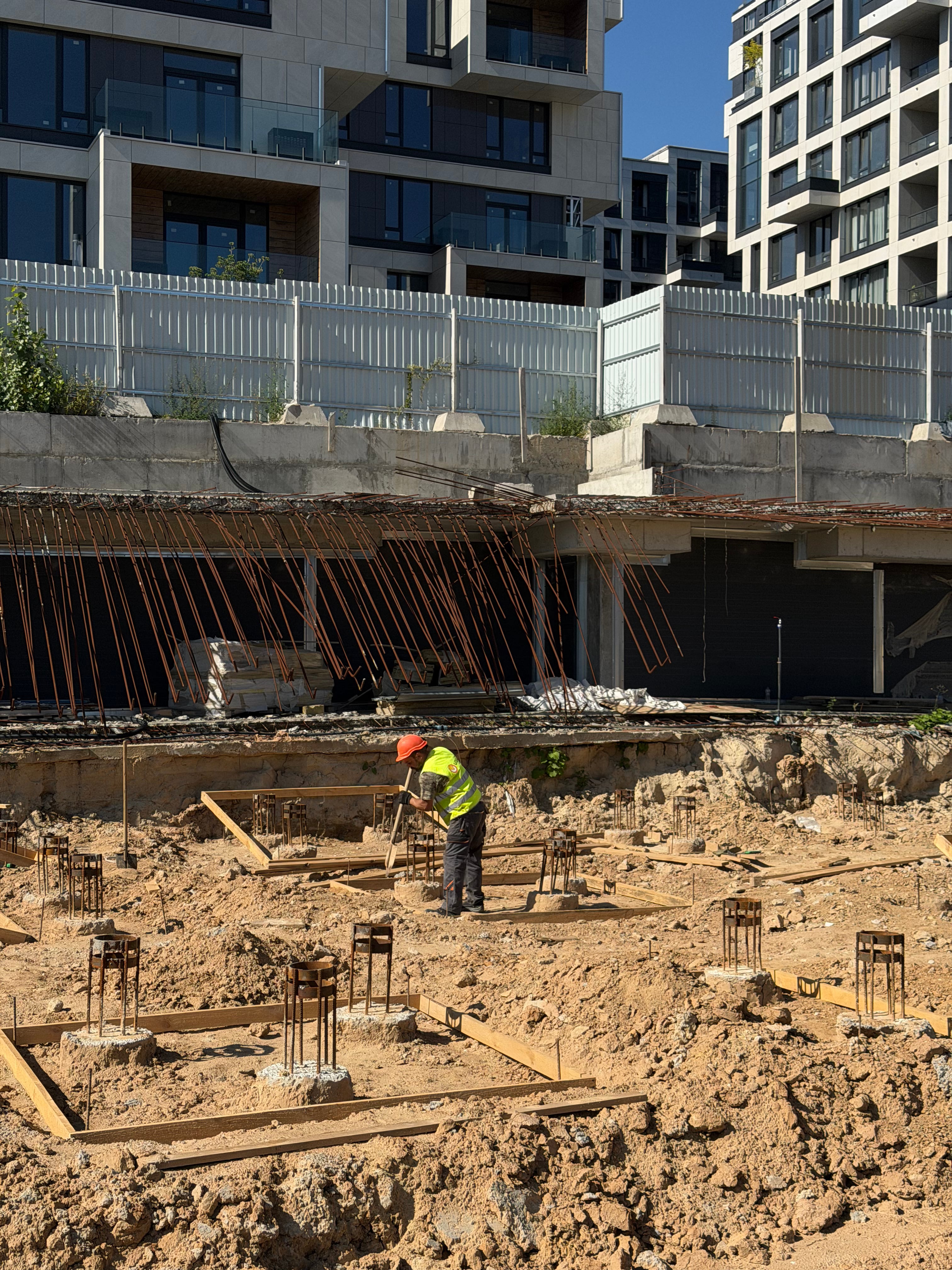

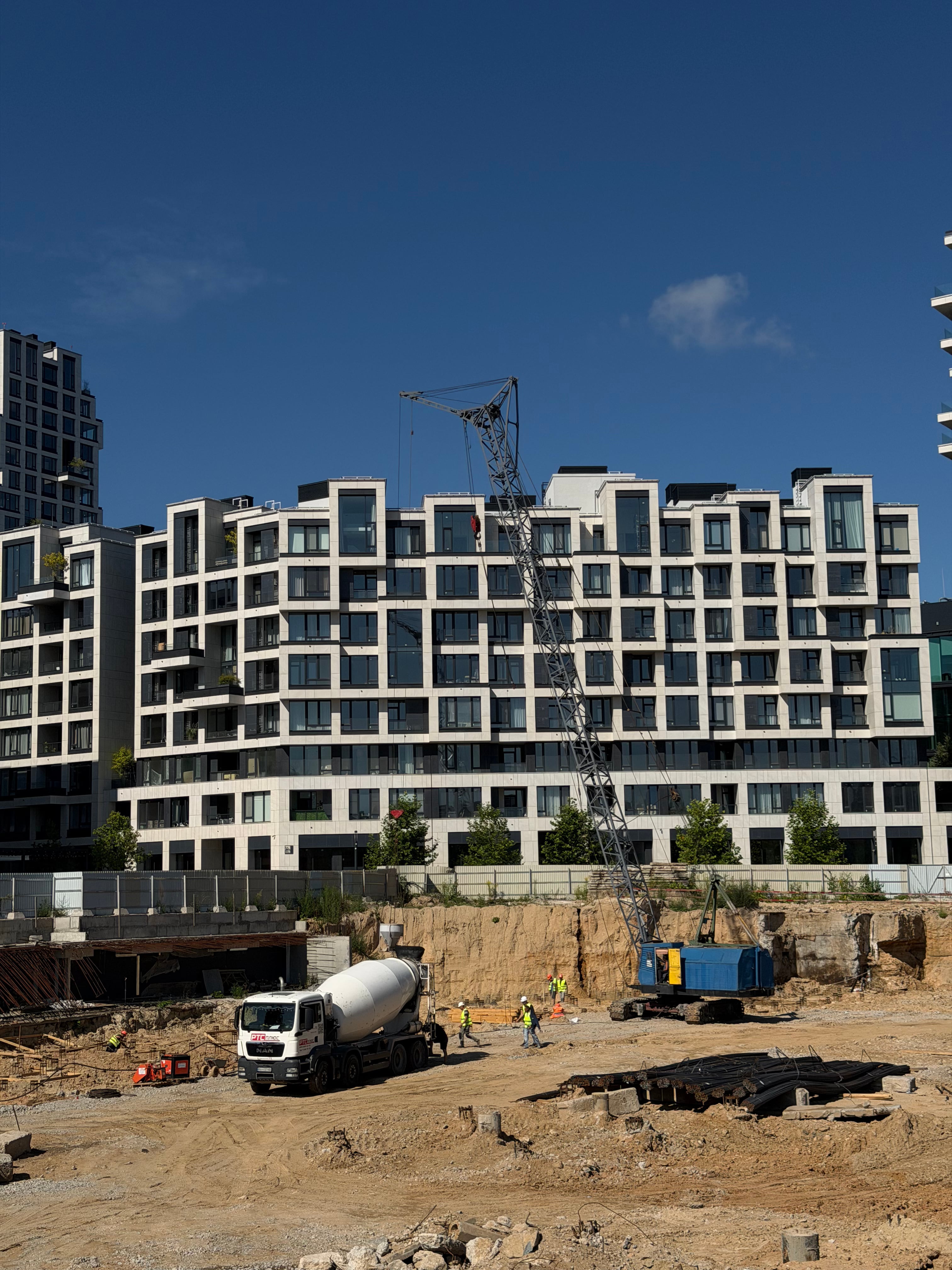

Активно тривають роботи з улаштування фундаментної частини. Розробка котловану — вивезено 27 830 м³ ґрунту — 97% від запланованого обсягу.

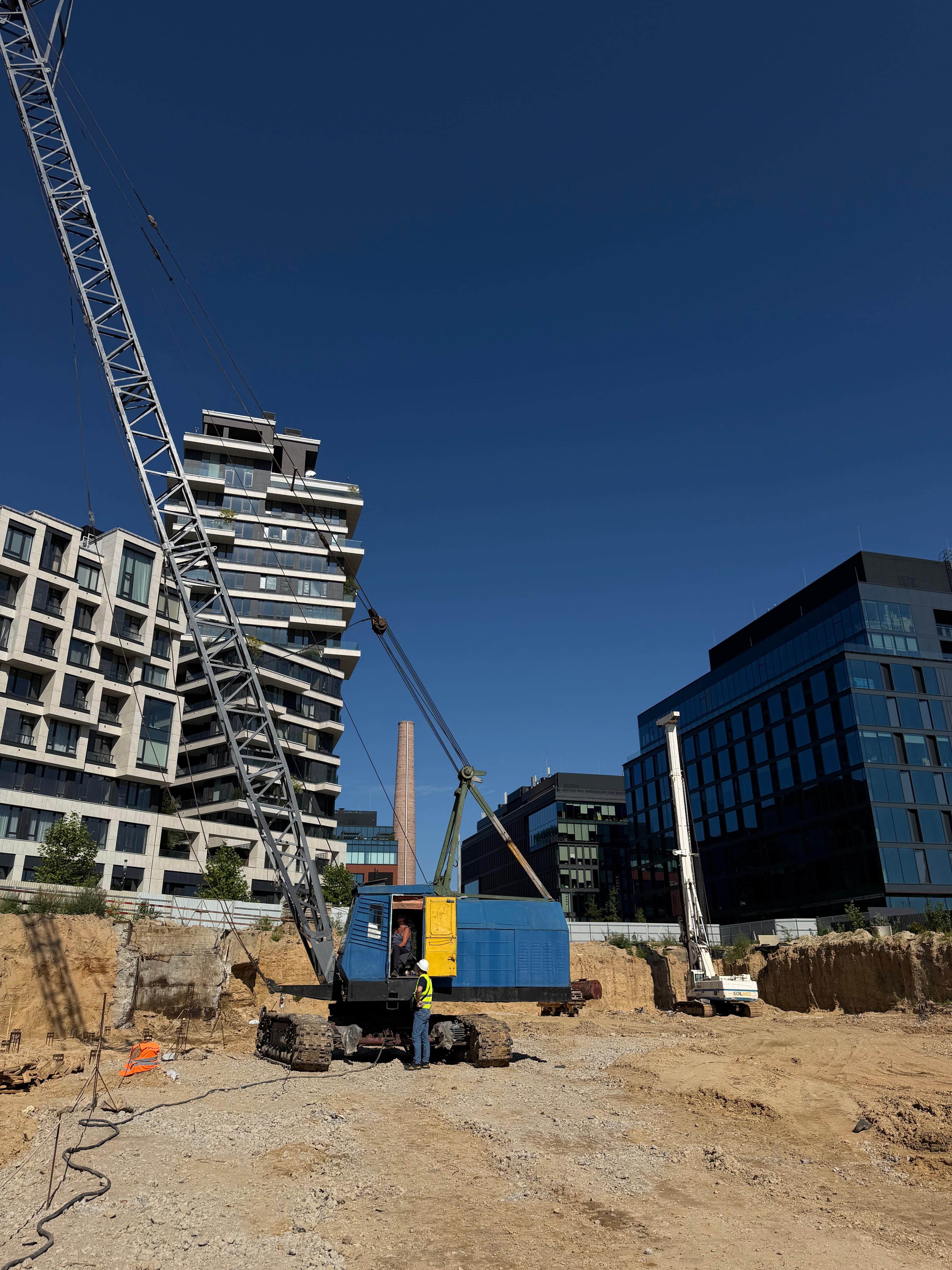

Влаштовано 72 палі (завершено повністтю пальове поле секцій 405-407).
Тривають роботи з підготовки під влаштування ростверків:

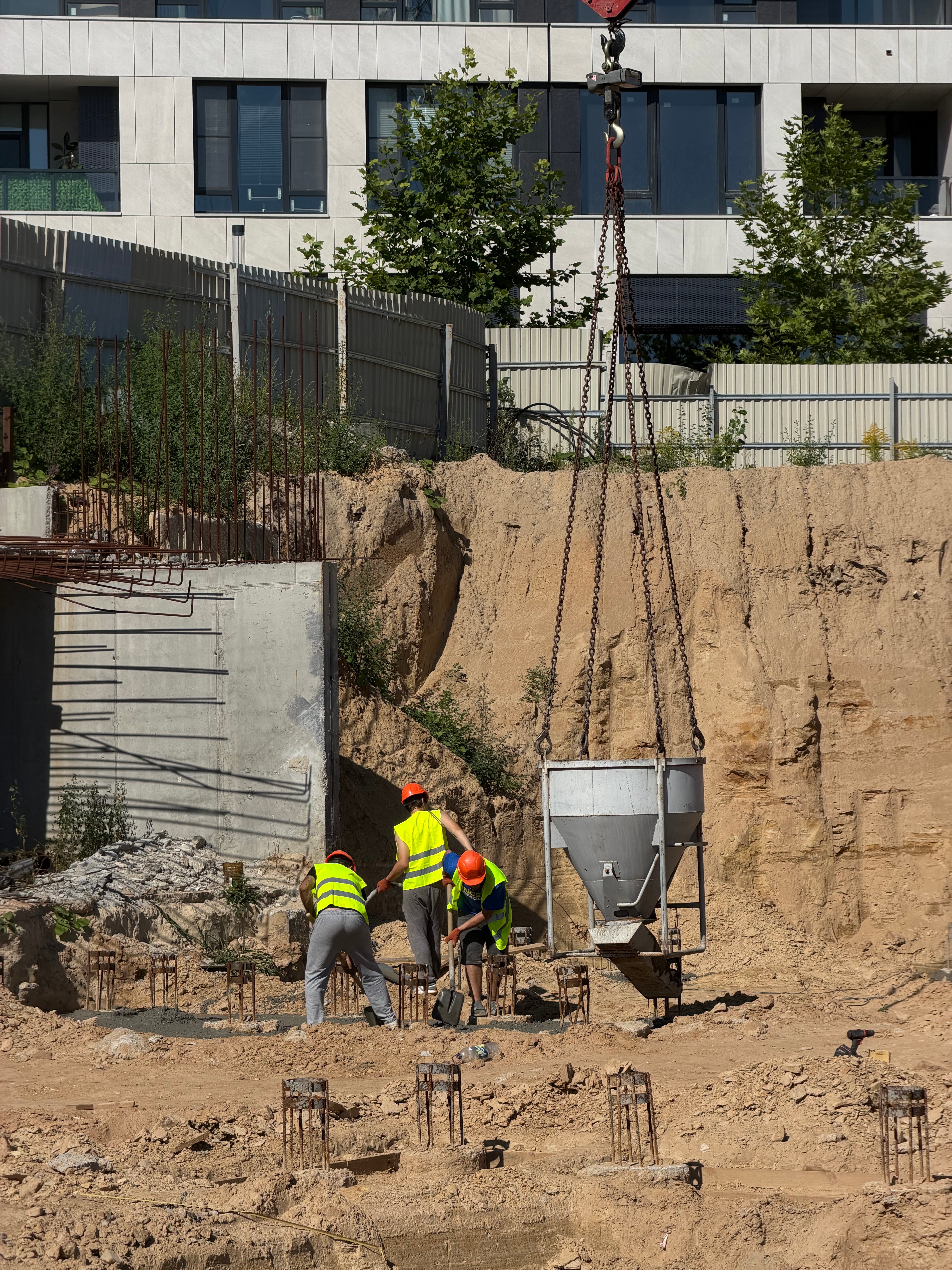

• розробка ґрунту під ростверки секції 407 — 77%;

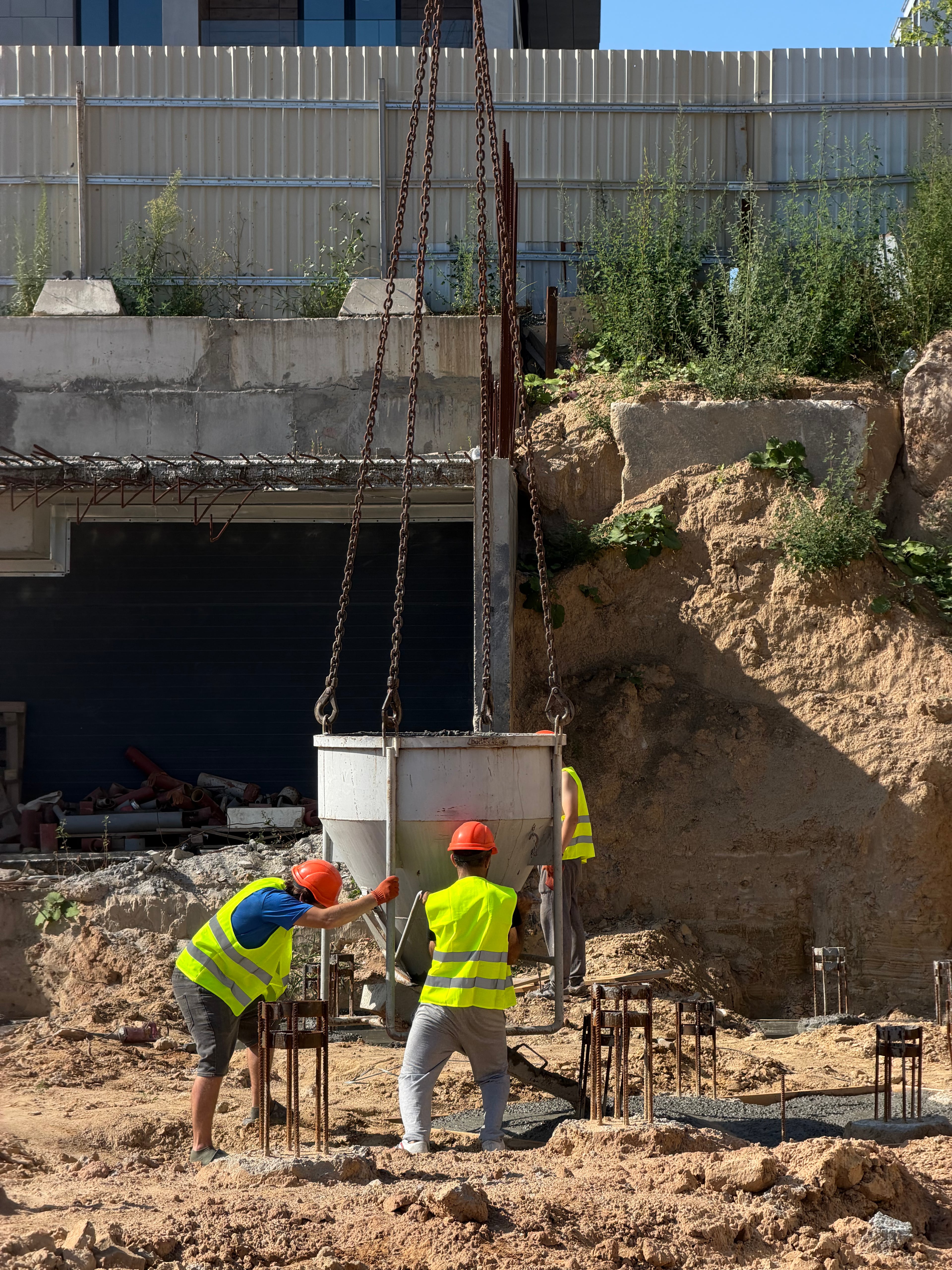

• влаштування бетонної підготовки під ростверки секції 407 — 74%;
📍 Будинок А06 | Будівельні роботи
Всі секції

• Завершені всі фасадні роботи.
• Завершено монтаж кошиків для кондиціонерів.
• Завершені оздоблювальні роботи.
• Завершено внутрішнє приймання. Видано зауваження приймальної комісії — триває їх усунення.
• Тривають перегляди квартир секцій 603, 604 та 607 інвесторами за технічним станом.
📍 Будинок А06 | Відновлювальні роботи
Роботи з відновлення тривають за кількома напрямами.
• Відновлення фасадів — виконано 57% робіт.
• Відновлення віконних та дверних конструкцій — виконано 32% робіт.
Також розпочато роботи з відновлення:
• скляних огороджень балконів;
• інженерних мереж та споруд;
• елементів благоустрою.
Паркінг
• Роботи з влаштування шлагбаумів завершені.
📍 Внутрішні та зовнішні інженерні мережі
Завершено:
• пусконалагоджувальні роботи системи водопостачання;

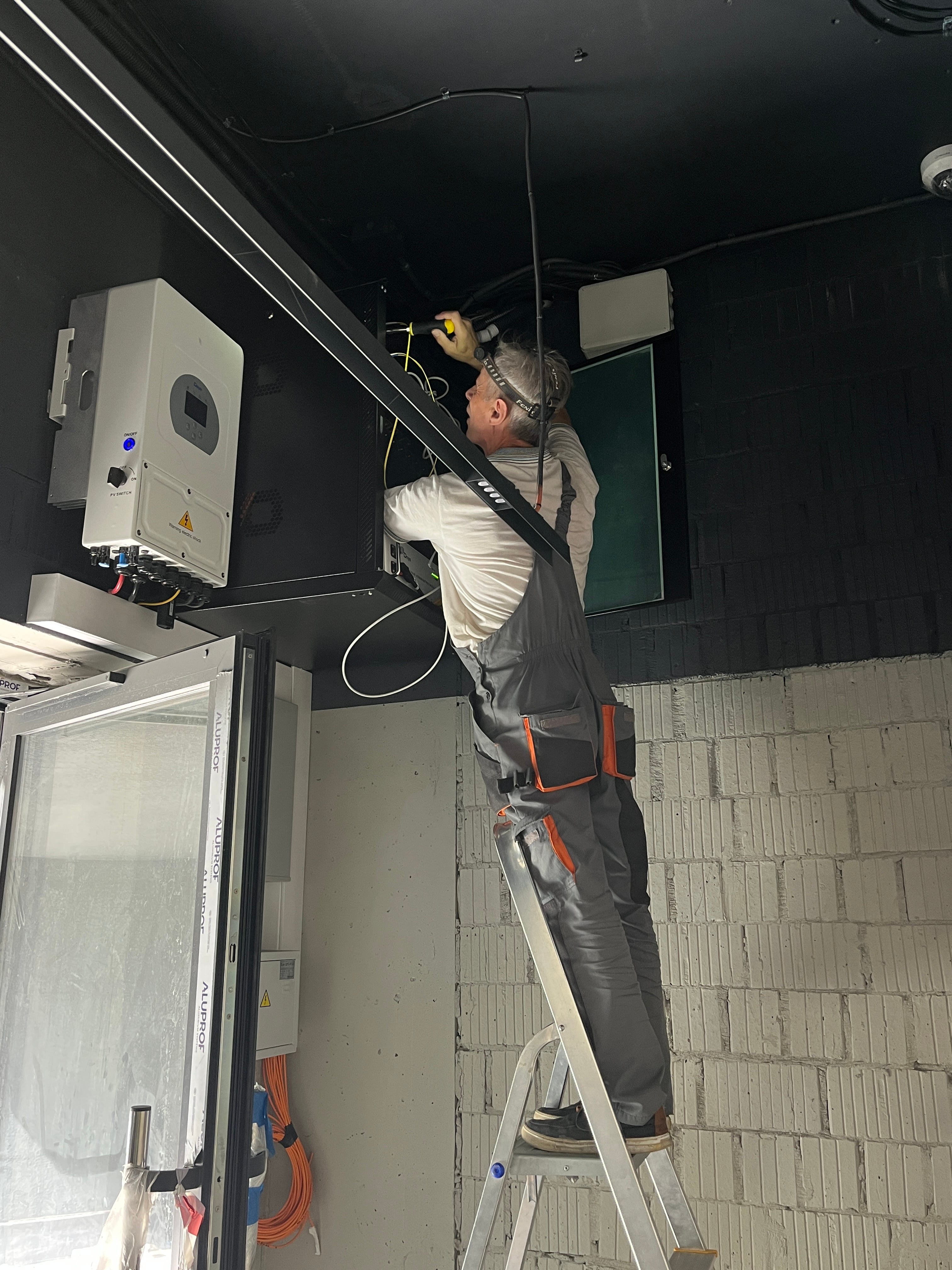

• пусконалагоджувальні роботи систем протипожежного захисту та пожежної безпеки;
• пусконалагоджувальні роботи систем електропостачання та електроосвітлення.
Решта пусконалагоджувальних робіт — на завершальному етапі.
Продовжується процес передачі будинку Керуючій компанії.
📍 Будинок А07
• Усі квартири передані власникам.
• Тривають ремонти. 🔨
📍 Будинок А05
• Усі квартири передані власникам.
• Тривають ремонти. 🔨
Продовжуємо роботи та тримаємо в фокусі кожен етап будівництва й відновлення. Про подальший перебіг робіт будемо розповідати у наступних звітах.
Дякуємо за вашу довіру!
