Зазирніть до нашого звіту за квітень і подивіться на динаміку будівництва UNIT.Home 😉
А07

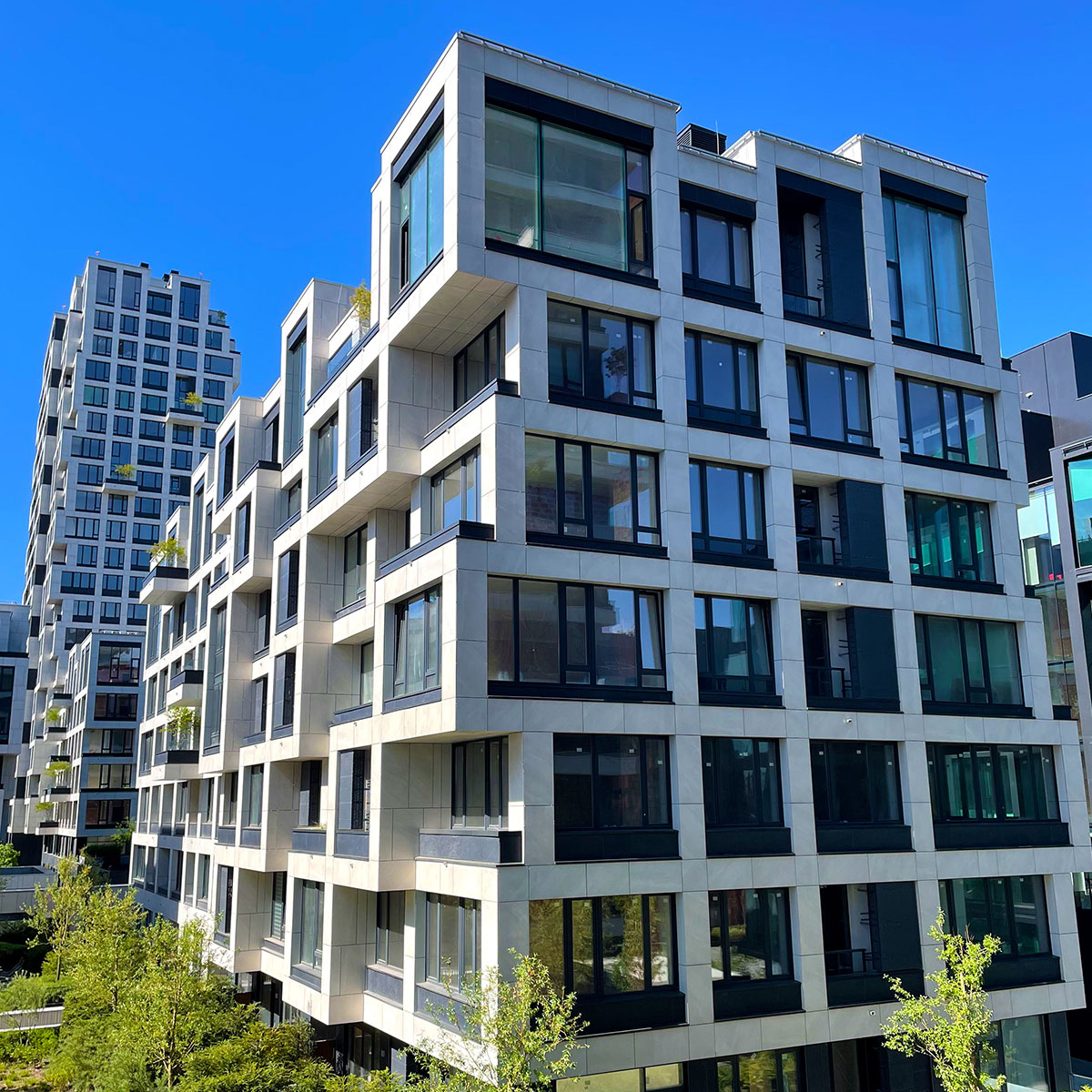

Всі квартири передані власникам, тривають ремонти, і вже все більше та більше мешканців насолоджуються оселею в найінноваційнішому проєкті України 🎉
А05

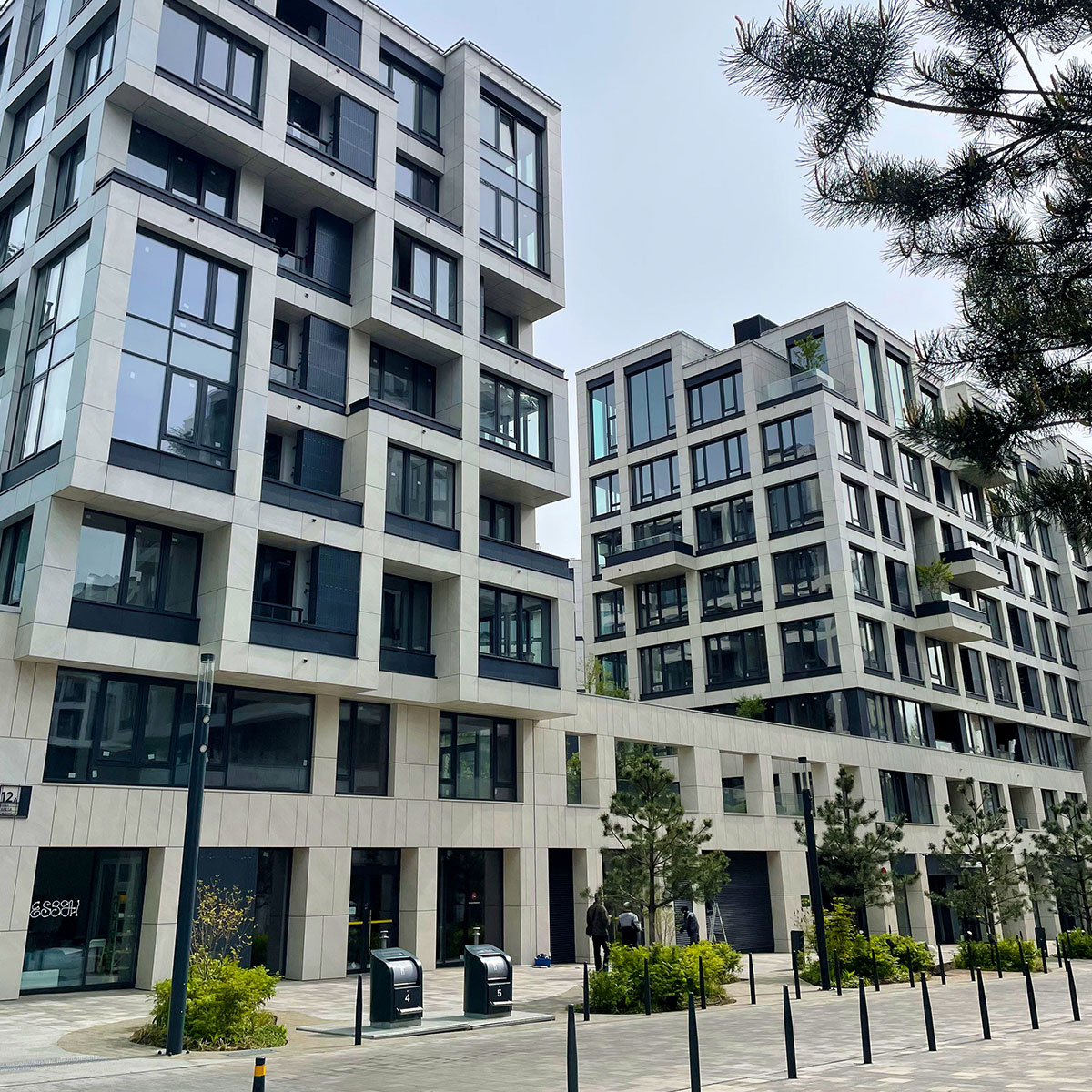

На завершальному етапі передача ключів майбутнім мешканцям будинку і вже перші майбутні мешканці роблять ремонти 🎉
CENTRAL TOWER
На завершальному етапі процес передачі ключів і вже перші майбутні мешканці роблять ремонти 🥳
А06

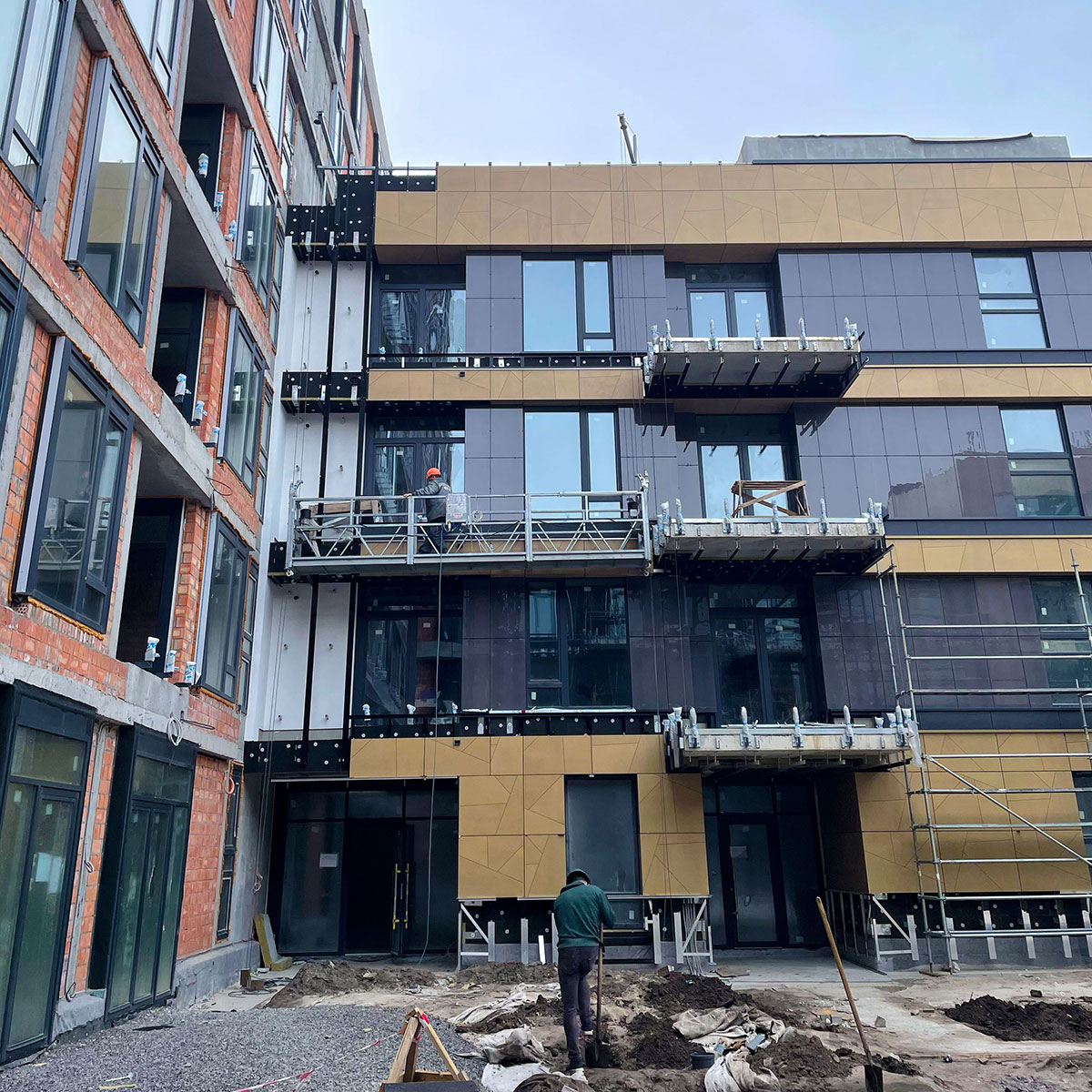

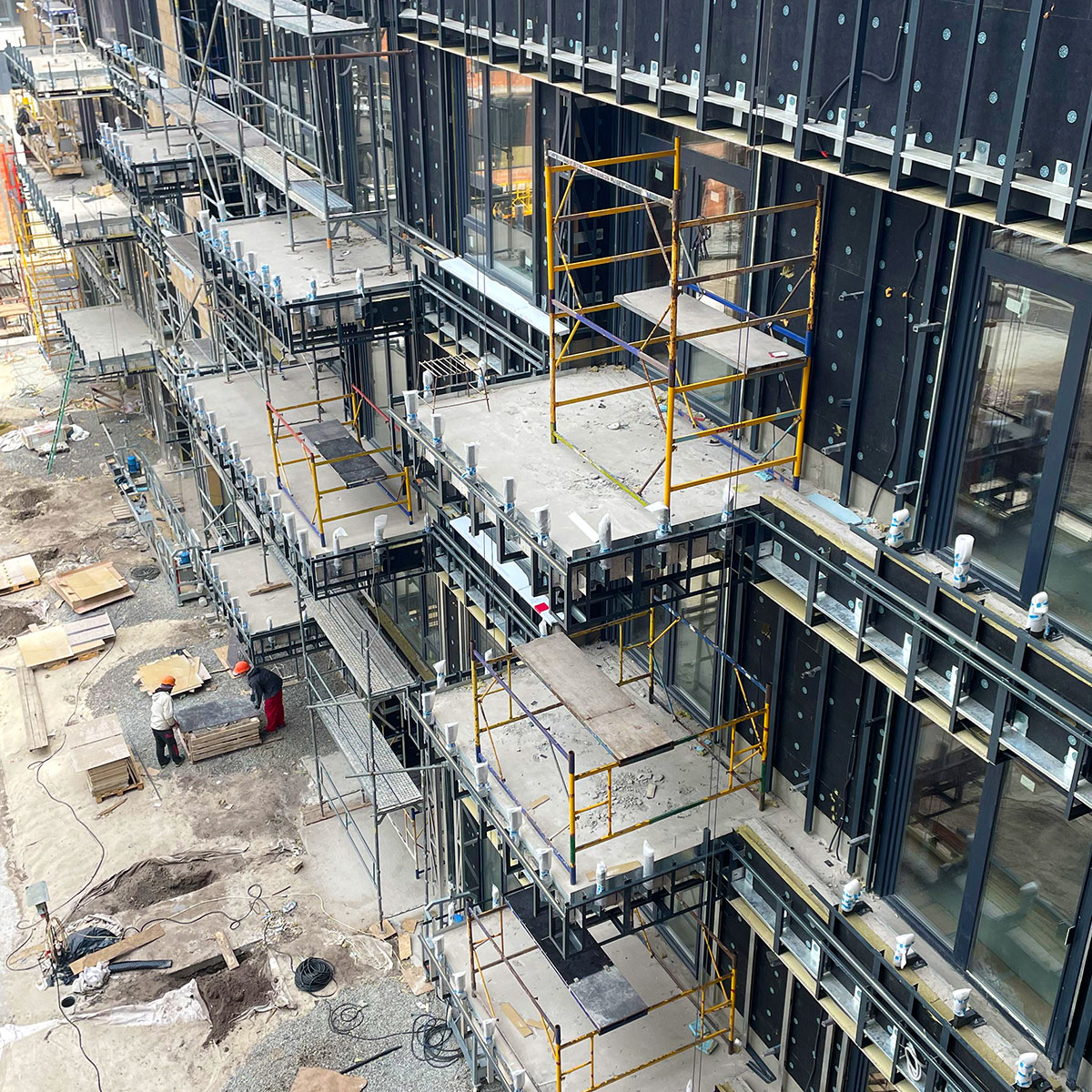

* секція А0601: продовжуються роботи по влаштуванню навісного вентильованого фасаду- виконання 39%. Завершено роботи по влаштуванню протипожежних перегородок ліфтових холів. Завершено монтаж кронштейнів декоративної підсвітки фасаду. Виконуються малярні роботи по фарбуванню стін та стель сходів та запотолочного простору МЗК - виконання 40%;
* секція А0602: продовжуються роботи по влаштуванню навісного вентильованого фасаду- виконання 47%. Завершено монтаж кронштейнів декоративної підсвітки фасаду. Розпочато малярні роботи по фарбуванню стін та стель сходів та запотолочного простору МЗК - виконання 3%. Ведеться монтаж квартирних вузлів обліку - виконання 45%;
* секції А0603-А0604: ведуться роботи по влаштуванню фасадів - виконання 42%. Монтаж кронштейнів огороджень балконів - 100%. Завершено монтаж кронштейнів декоративної підсвітки фасаду;
* секція А0605: завершено роботи по монтажу лючків прихованого монтажу. Монтаж кронштейнів огороджень балконів - 92%. Ведуться роботи по влаштуванню фасадів: виконання - 13%;
* секції А0606-А0607: ведуться роботи з влаштування плитки на стіни ліфтових холів: виконання - 92%. Продовжуються фасадні роботи на секції А0607 - виконання 46%. Ведуться фасадні роботи на секції А0606 - виконання 14%;
* паркінг: ведуться роботи по влаштуванню деформаційних швів - виконання 67%. Ведуться роботи по монтажу лотків водовідведення- виконання 22%;
* технічні приміщення: виконується монтаж обладнання: виконання - 56%;

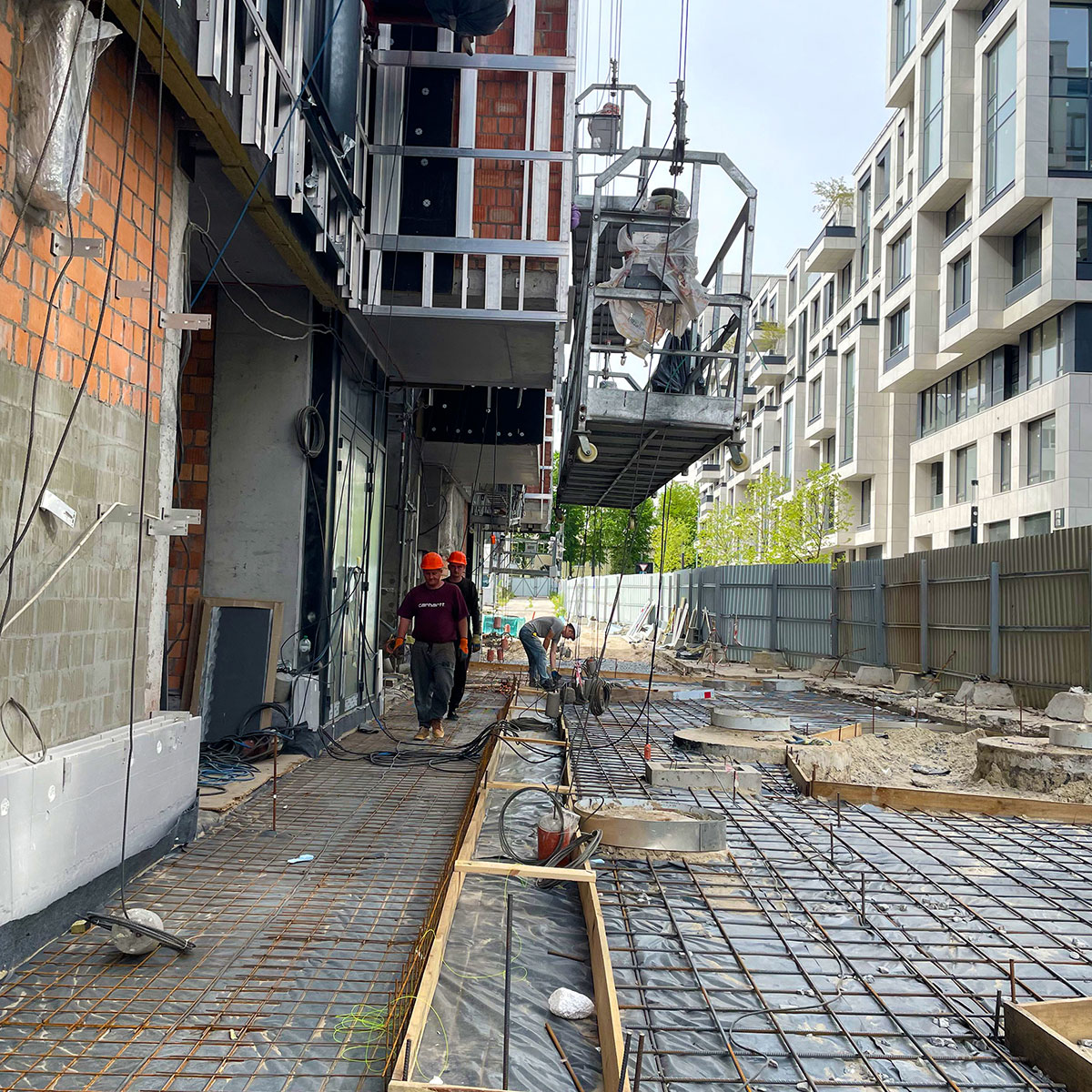

* зовнішні мережі: ведуться роботи по перекладанню В1 - виконання 63%. Розпочато влаштування внутрішньо майданчикових мереж ВК - виконання 24%;

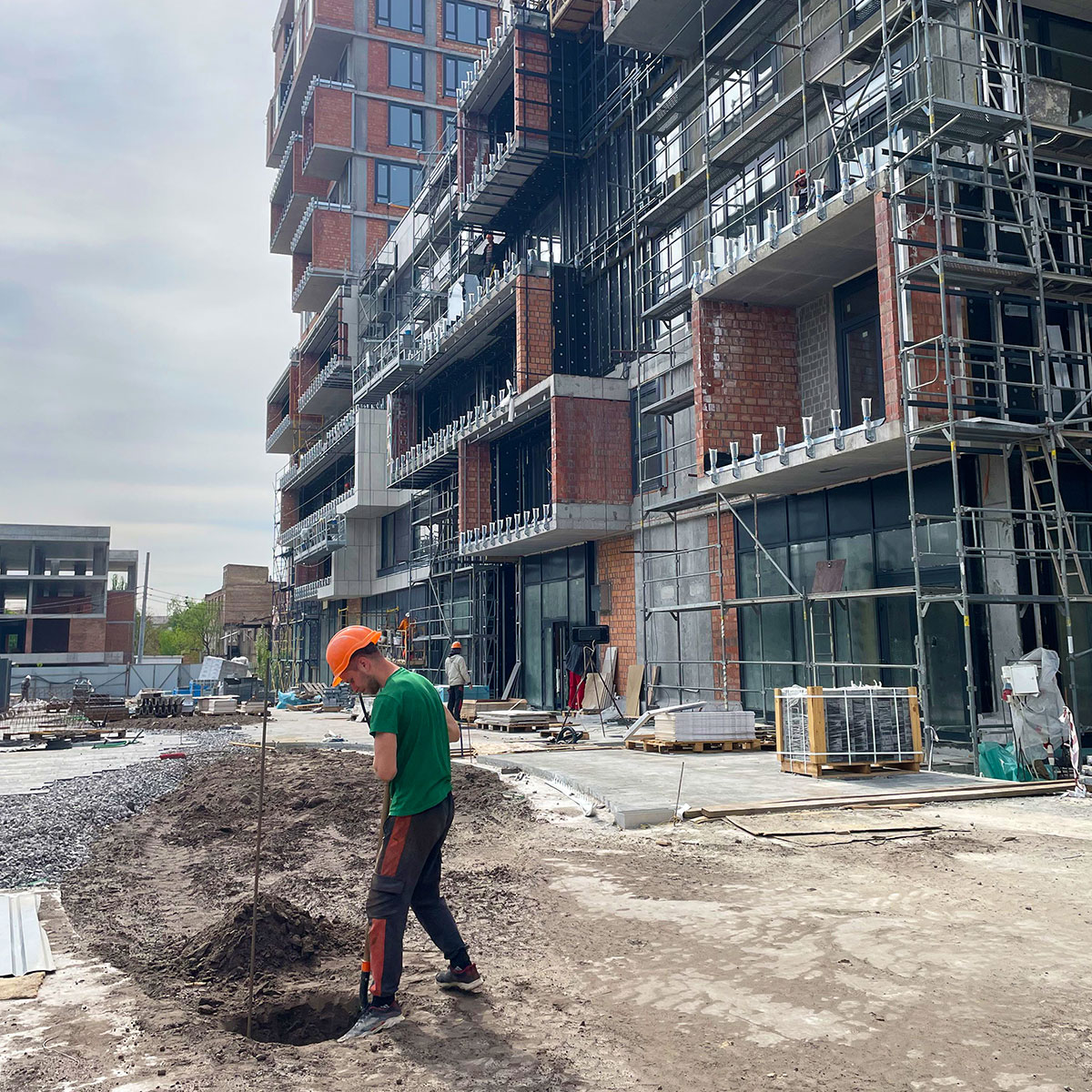

* благоустрій: виконуються роботи по влаштуванню зовнішнього благоустрою - виконання 19%.
