Зазирніть до нашого звіту за січень і подивіться на динаміку будівництва UNIT.Home 😉
А07
Всі квартири передані власникам, тривають ремонти, і вже все більше та більше мешканців насолоджуються оселею в найінноваційнішому проєкті України 🎉
А05
На завершальному етапі передача ключів майбутнім мешканцям будинку і вже перші майбутні мешканці роблять ремонти 🎉
CENTRAL TOWER
На завершальному етапі процес передачі ключів і вже перші майбутні мешканці роблять ремонти 🥳
А06

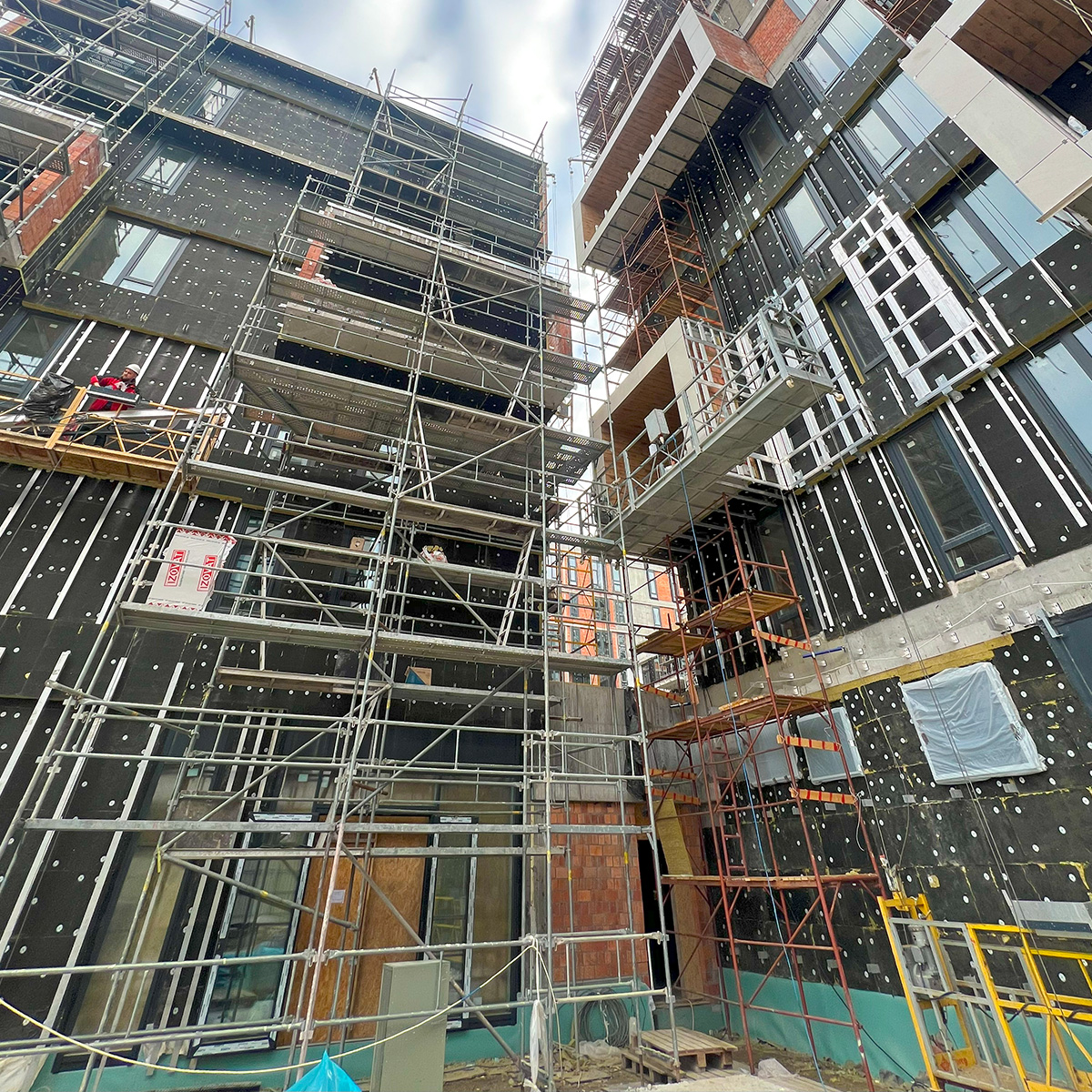

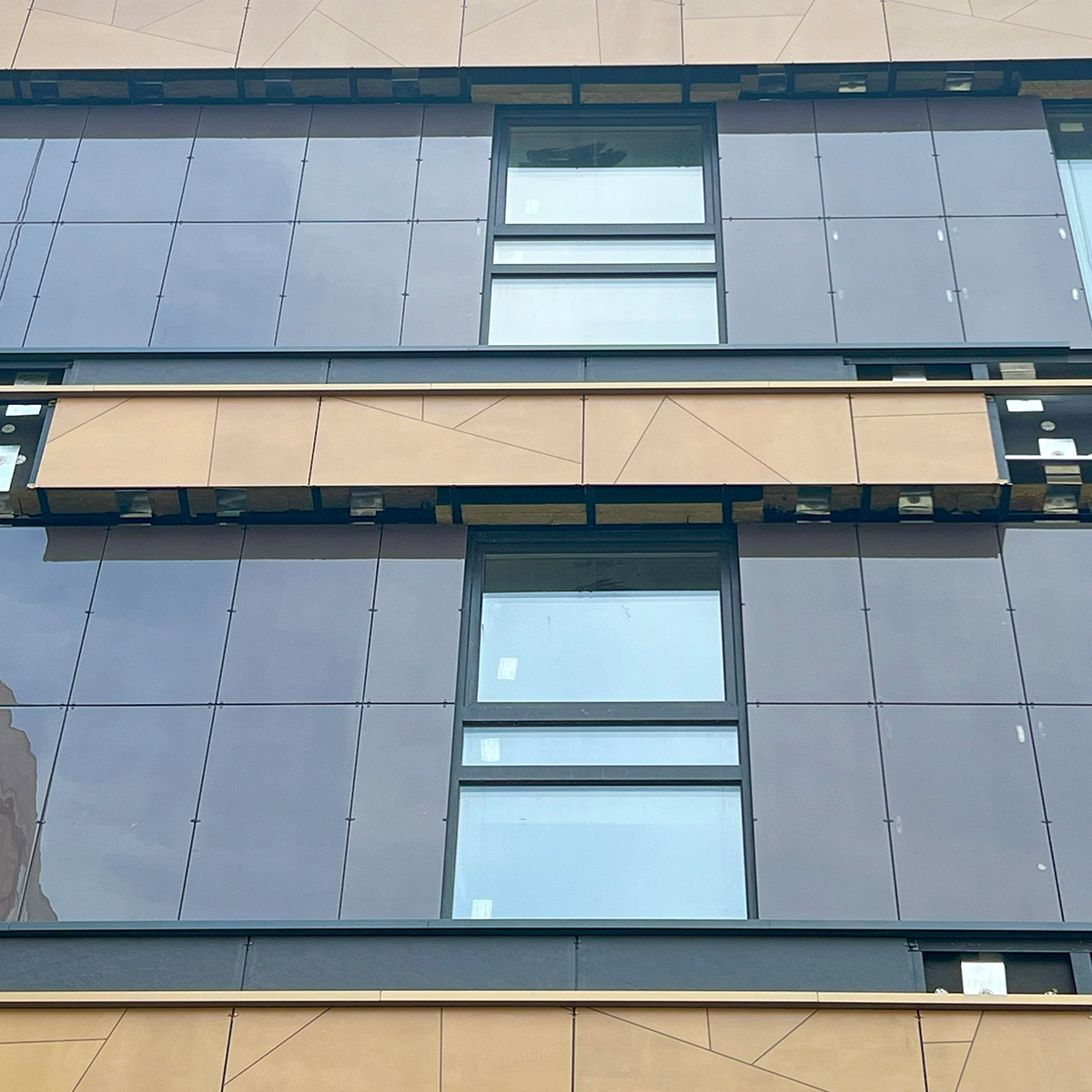

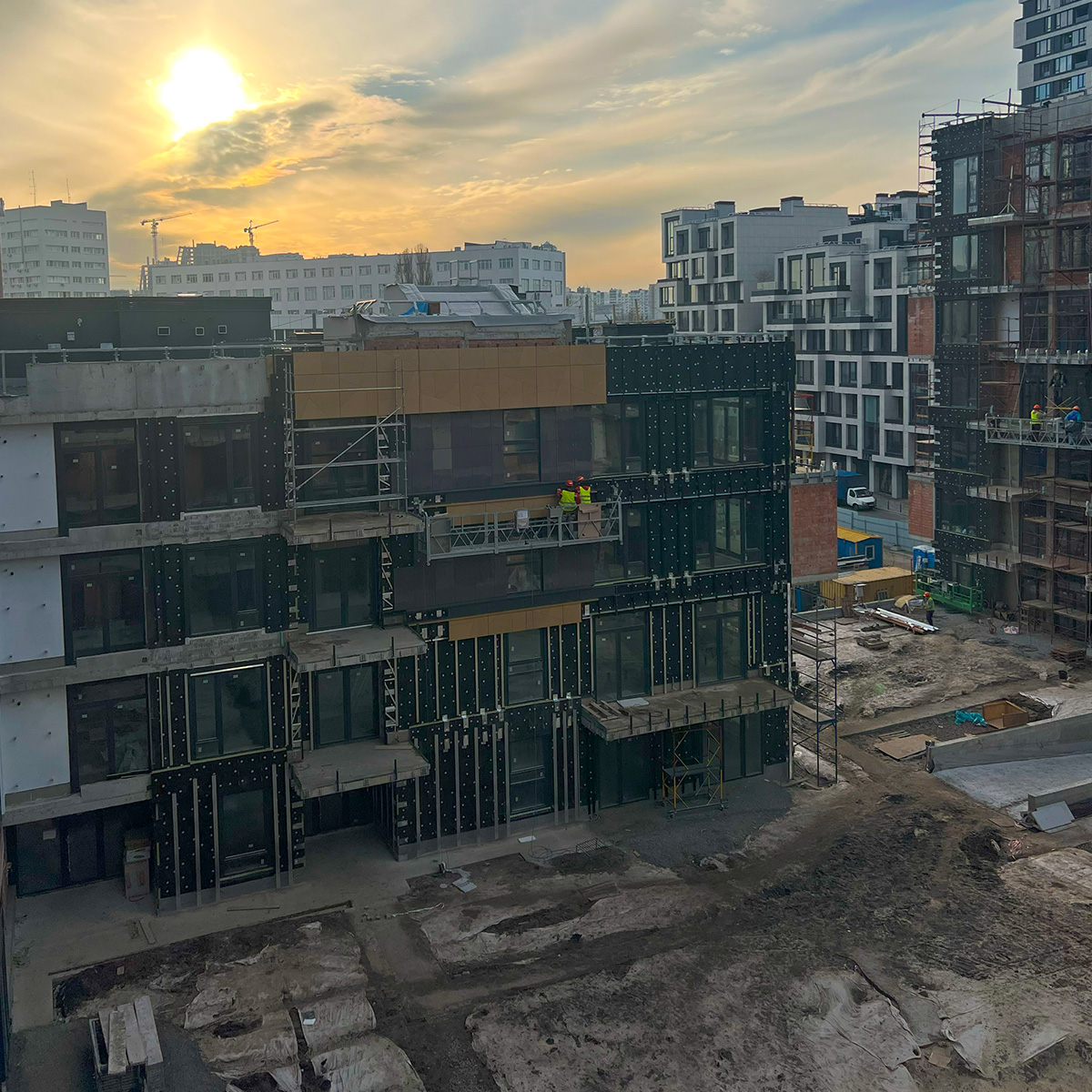

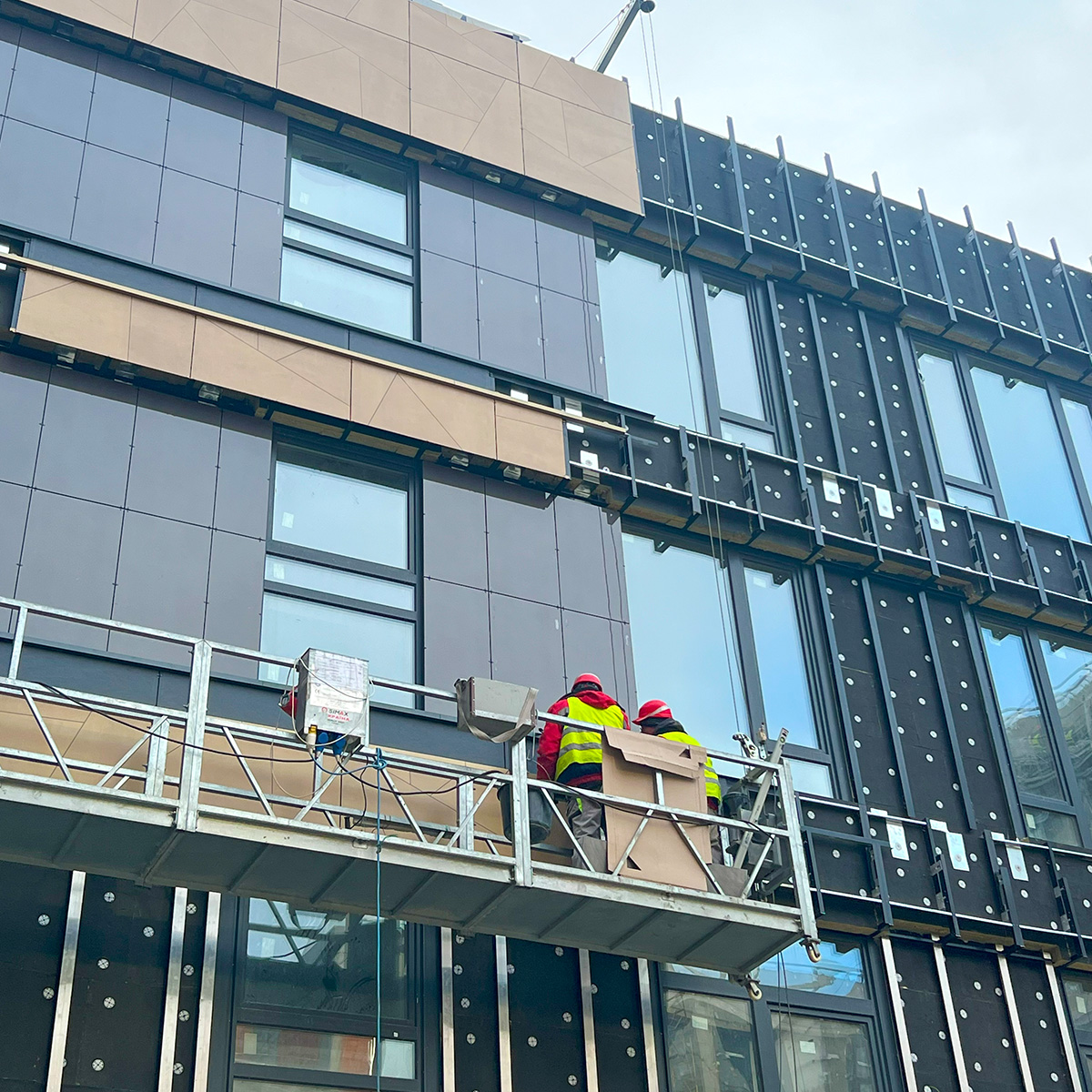

* секція А0601: продовжуються роботи по влаштуванню навісного вентильованого фасаду - виконання 19%. Ведуться роботи по влаштуванню протипожежних перегородок ліфтових холів: змонтовано алюмінієві конструкції 2-8 поверхів. Монтаж кронштейнів огороджень балконів - 80%. Завершено влаштування металевих драбин та площадок на покрівлі;
* секція А0602: продовжуються роботи по влаштуванню навісного вентильованого фасаду - виконання 27%. Продовжується монтаж скляних огороджень балконів - змонтовано 85% кронштейнів. Завершено влаштування плитки стін та сходових маршів. Ведуться роботи по влаштуванню протипожежних перегородок ліфтових холів: змонтовано алюмінієві конструкції 2-8 поверхів. Завершено влаштування металевих драбин та площадок на покрівлі;
* секції А0603-А0604: ведуться оздоблювальні роботи - завершено влаштування плитки підлог, влаштування плитки на стінах - 45%. Ведуться роботи по влаштуванню фасадів - виконання 7%. Монтаж кронштейнів огороджень балконів - 25%. Завершено влаштування металевих драбин та площадок на покрівлі;
* секція А0605: завершено штукатурні роботи. Влаштування підвісних стель з ГКЛ - 85%. Завершено роботи з влаштування огородження покрівлі. Монтаж кронштейнів огороджень балконів - 30%;
* секції А0606-А0607: завершено влаштування плитки на стіни сходових клітин. Ведуться роботи по влаштуванню підвісних стель з ГКЛ - виконання 75%. Продовжуються фасадні роботи на с. А0607 - виконання 18%. Завершено влаштування металевих драбин та площадок на покрівлі;
* паркінг: завершено роботи по замонолічуванню отворів в плитах та влаштуванню подальших шарів. Завершено роботи по влаштуванню ЗБ плит зовнішнього паркінгу. Виконуються роботи по влаштуванню протипожежної перегородки з сендвіч-панелей- виконання 70%;
* технічні приміщення: завершено загально-будівельні роботи, ведеться монтаж обладнання;
* зовнішні мережі: ведуться роботи по перекладанню В1 - виконання 19%. Розпочато влаштування внутрішньо майданчикових мереж ВК - виконання 7%;
* благоустрій: виконуються роботи по влаштуванню зовнішнього благоустрою - виконання 5%;
* запущено тендери на визначення виконавців робіт по влаштуванню фальшпідлог з терасної дошки та керамограніту, зовнішнього електропостачання.
