7.07.2024

Хід будівництва UNIT.Home у червні

Зазирніть до нашого звіту за червень і подивіться на динаміку будівництва UNIT.Home 😉


А07

Триває процес отримання ключів, на даний момент вже передано більше 620 обʼєктів, тривають ремонти, і вже все більше та більше мешканців насолоджуються оселею в наінноваційнішому проекєті України 🎉


А05

На завершальному етапі процес прийняття Інвесторами квартир за технічним станом.


CENTRAL TOWER

Будинок прийнято керуючою компанією та триває процес предʼявлення Інвесторам за технічним станом.

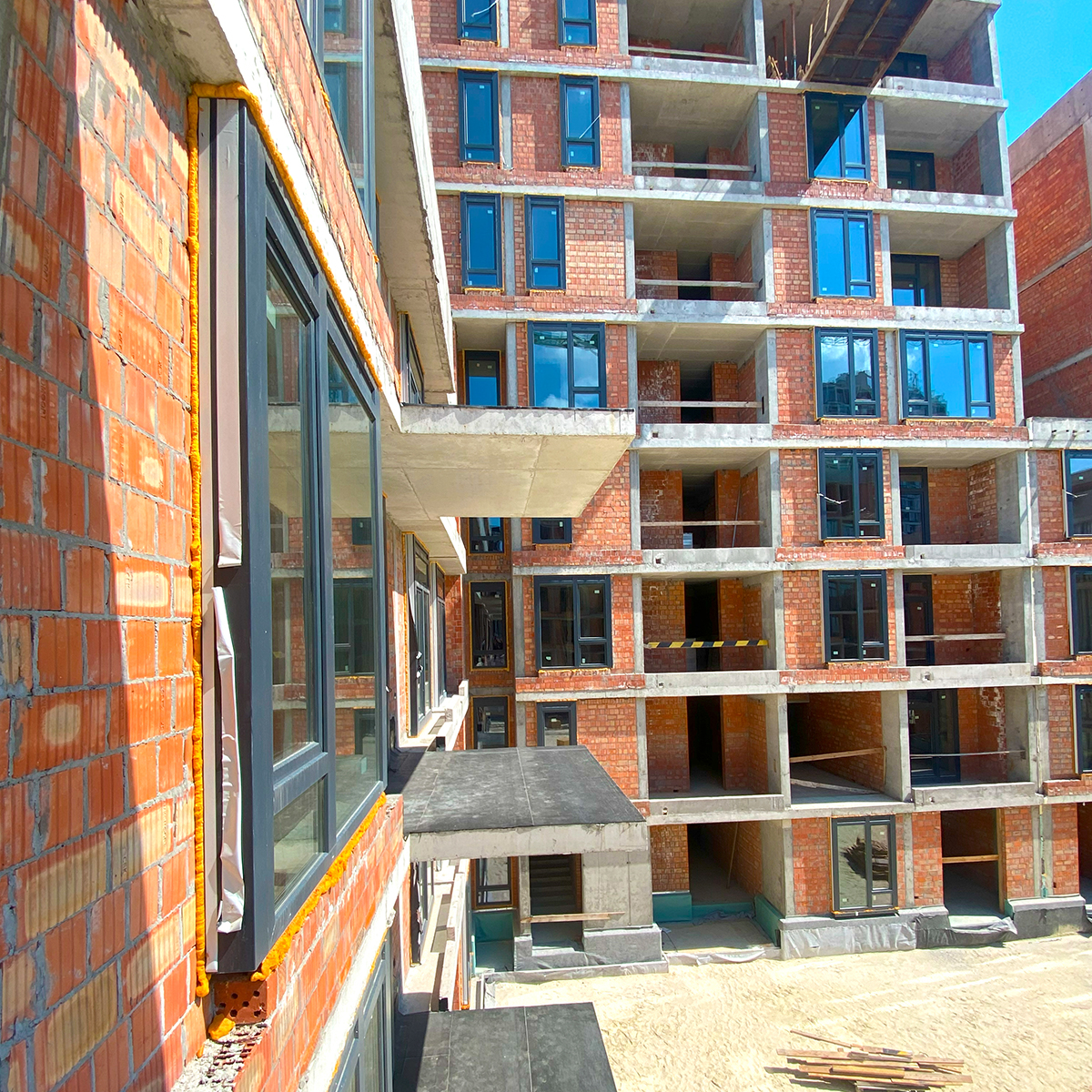

А06

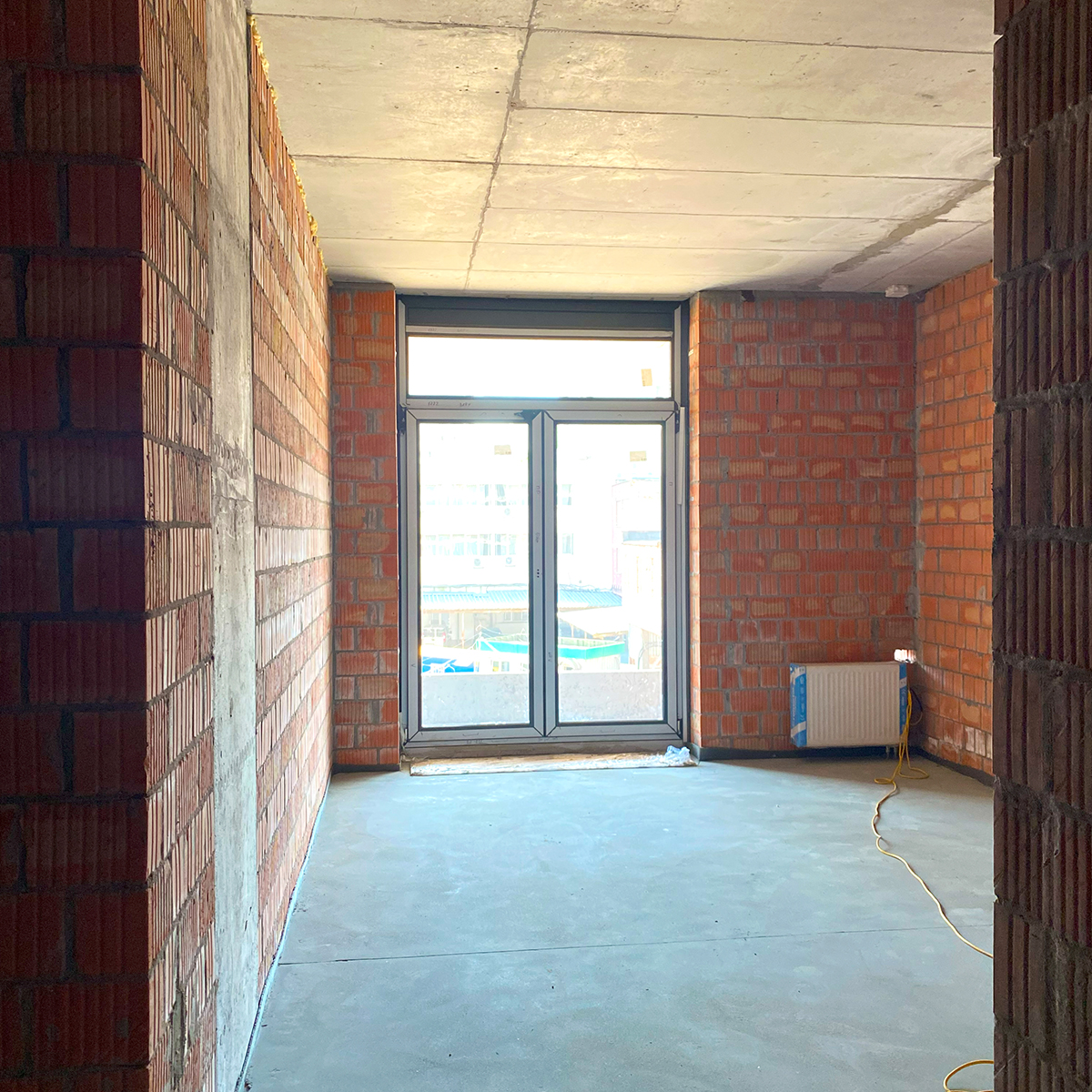

* секція А0601: завершено влаштування мереж теплопостачання та вентиляції, закладку інженерних ніш і передано поверхи під монтаж опалювальних приладів та влаштування стяжок. Завершено гідроізоляцію балконів;

* секція А0602: завершено влаштування мереж теплопостачання та вентиляції, закладку інженерних ніш виконано на 70%. Гідроізоляцію балконів виконано на 80%;

* секції А0603-А0604: завершено влаштування мереж водопостачання та водовідведення, теплопостачання та вентиляції, закладку інженерних ніш виконано на 50%. Завершено гідроізоляцію балконів;

* секція А0605: завершено влаштування мереж водопостачання та водовідведення, теплопостачання та вентиляції, закладку інженерних ніш виконано на 20%. Розпочато монтаж повітроводів імпульсного димовидалення. Гідроізоляція балконів виконана на 20%;

* секція А0606: завершено монтаж опалювальних приладів та виконано стяжку 5-ти поверхів. Завершено гідроізоляцію балконів;

* секція А0607: завершено монтаж опалювальних приладів та виконано стяжку 2-5 поверхів. Завершено гідроізоляцію балконів;

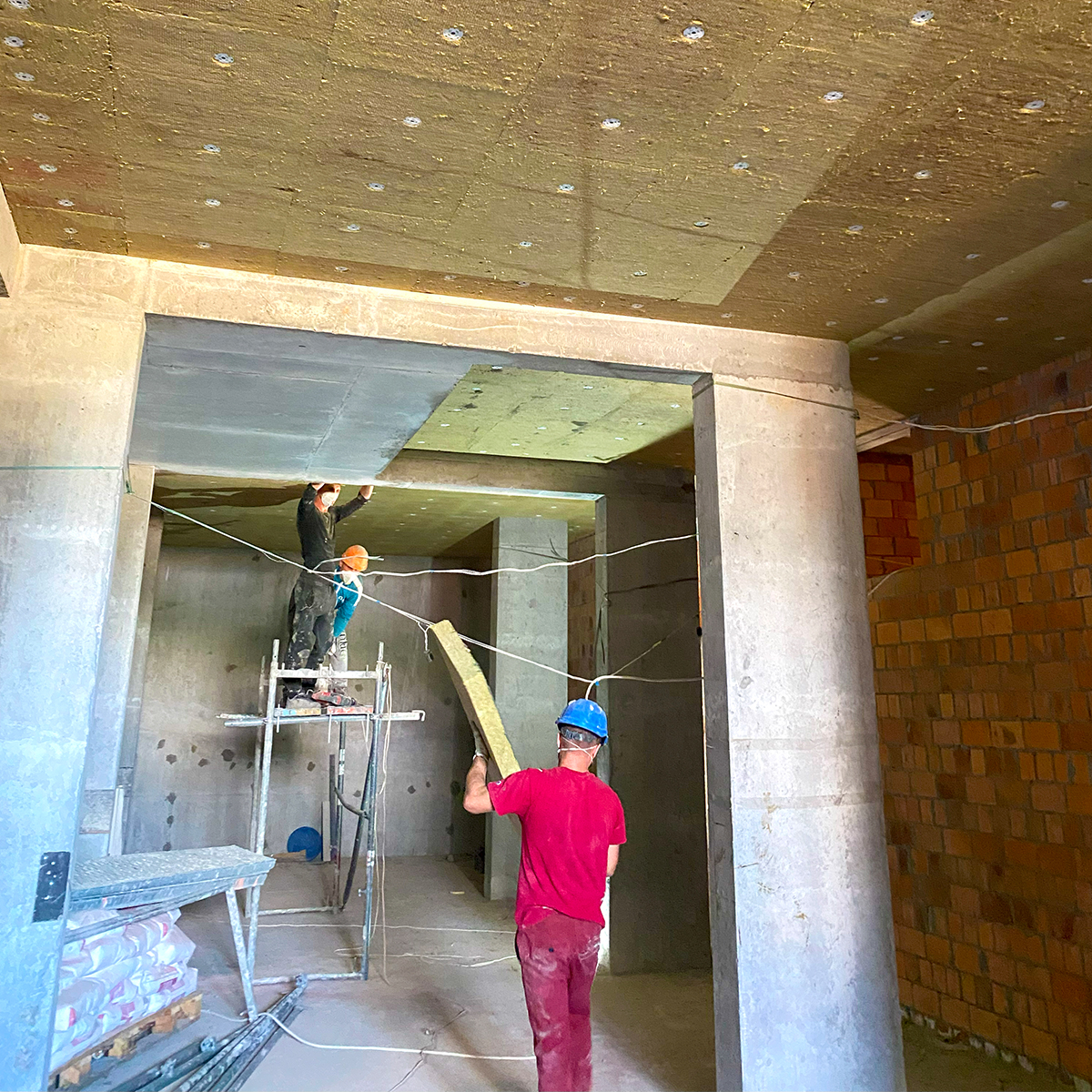

* паркінг, 1 рівень: попереднє утеплення стель виконано на 63%, система автоматичного пожежогасіння виконана на 78%;

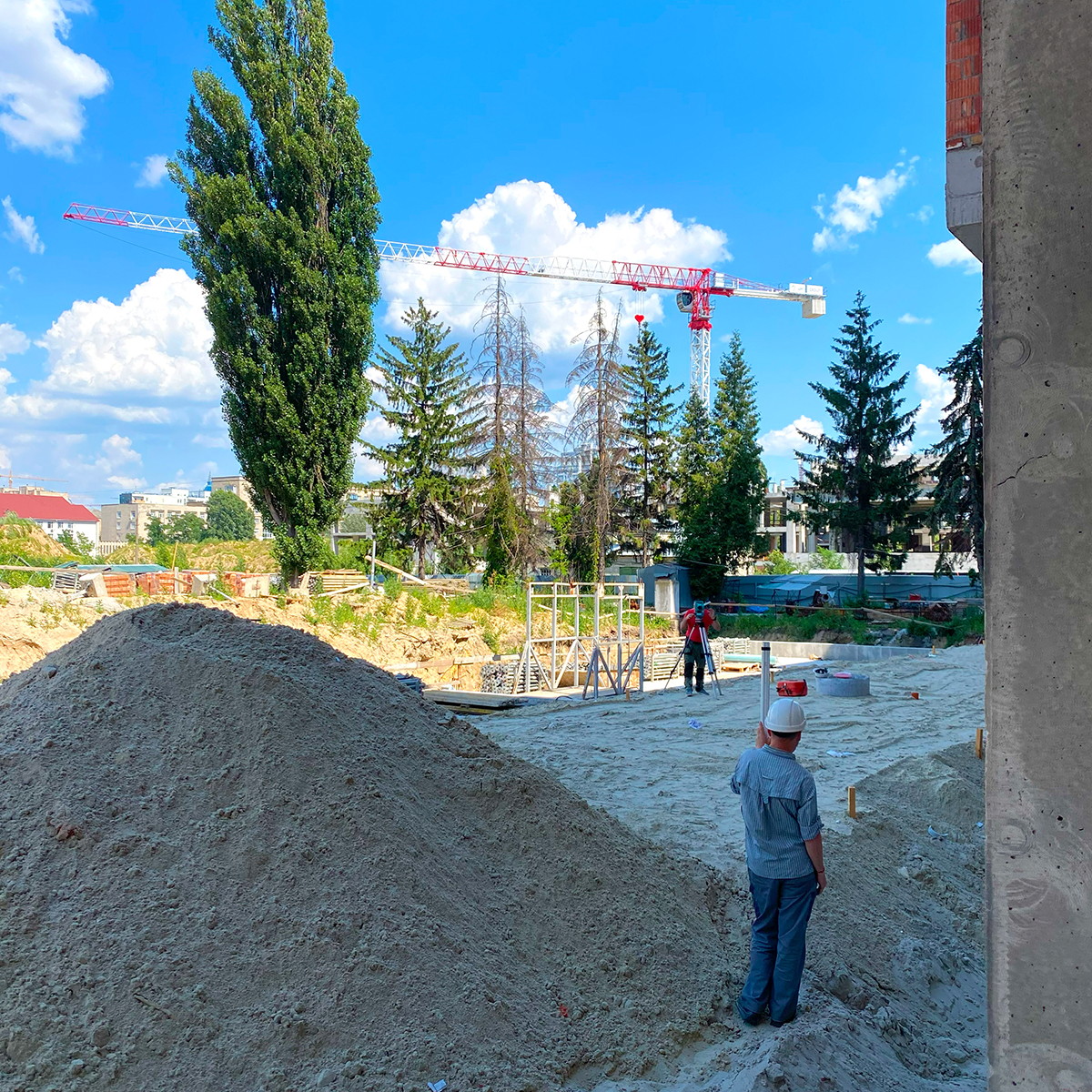

* паркінг, 2 рівень: влаштування бетонних підлог - 25%, система автоматичного пожежогасіння - виконання 46%;

* благоустрій: влаштування покрівлі зовнішнього паркінгу - 67%, захист мембрани піском - 58%.
